  • 绿色施工方案
  • 绿色施工方案

    绿色建筑是指在全寿命期内,节约资源、保护环境、减少污染,为人们提供健康、适用、高效的使用空间, 限度地实现人与自然和谐共生的高性能建筑。

    绿色施工是指工程建设过程中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步, 限度地节约资源,减少对环境负面影响,实现节能、节材、节水、节地和环境保护(“四节一环保”)的建筑工程施工活动。

    一、绿色建筑评价标准

    绿色建筑的评价应以单栋建筑或建筑群为评价对象。评价对象应落实并深化上位法定规划和相关专项规划提出的绿色发展要求;涉及系统性、整体性的指标,应基于建筑所属工程项目的总体进行评价。

    绿色建筑评价应在建设工程竣工后进行。在建筑工程施工图完成后,可进行预评价。申请评价方应进行建筑全寿命期技术和经济分析,选用适宜技术、设备和材料,对规划、设计、施工、运行阶段进行全过程控制,并应在评价时提交相应分析、测试报告和相关文件。申请评价方应对提交资料的真实性和完整性负责。

    (一)绿色建筑评价与等级划分

    1、绿色建筑评价

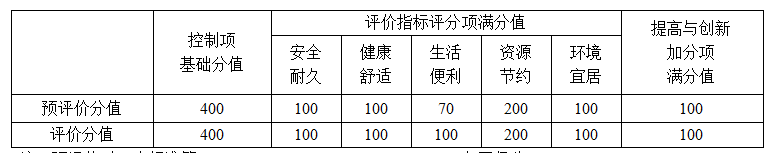

    绿色建筑评价指标体系由安全耐久、生活便利、健康舒适、环境宜居、资源节5类指标组成,且每类指标均包括控制项和评分项;评价指标体系还 设置加分项。控制项的评定结果应为达标或不达标;评分项和加分项的评定结果应为分值。见下图。

    2、绿色建筑等级划分

    绿色建筑划分应为基本级、一星级、二星级、三星级4 个等级。

    当满足全部控制项要求时,绿色建筑等级应为基本级。绿色建筑星级等级应按下列规定确定:

    1)一星级、二星级、三星级3 个等级的绿色建筑均应满足相关标准全部控制项的要求,且每类指标的评分项得分不应小于其评分项满分值的30%。

    2)—星级、二星级、三星级3 个等级的绿色建筑均应进行全装修,全装修工程质量、选用材料及产品质量应符合 现行有关标准的规定。

    3)当总得分分别达到6 0分、70分、85分且应满足“一星级、二星级、三星级绿色建筑的技术要求”时,绿色建筑等级分别为一星级、二星级、三星级。

    (二)安全耐久

    1、控制项

    场地应避开滑坡、泥石流等地质危险地段,易发生洪涝地区应有可靠的防洪涝基础设施;场地应无危险化学品、易燃易爆危险源的威胁,应无电磁辐射、含氡土壤的危害。建筑结构应满足承载力和建筑使用功能要求。建筑外墙、屋面、门窗、幕墙及外保温等围护结构应满足安全、耐久和防护的要求。

    2、评分项

    包括:安全,耐久。

    (三)健康舒适

    1、控制项

    室内空气中的氨、甲醛、苯、总挥发性有机物、氡等污染物浓度应符合现行 标准的有关规定。建筑室内和建筑主出人口处应禁止吸烟,并应在醒目位置设置禁烟标志。应采取措施避免厨房、餐厅、打印复印室、卫生间、地下车库等区域的空气和污染物串通到其他空间;应防止厨房、卫生间的排气倒灌。

    2、评分项

    包括:室内空气品质,水质,声环境与光环境,室内热湿环境。

    (四)生活便利

    1、控制项

    建筑、室外场地、公共绿地、城市道路相互之间应设置连贯的无障碍步行系统。场地人行出入口 500m内应设有公共交通站点或配备联系公共交通站点的专用接驳车。停车场应具有电动汽车充电设施或具备充电设施的安装条件,并应合理设置电动汽车和无障碍汽车停车位。

    2、评分项

    包括:出行与无障碍,服务设施,智慧运行,物业管理。

    (五)资源节约

    1、控制项

    应结合场地自然条件和建筑功能需求,对建筑的体形、平面布局、空间尺度、围护结构等进行节能设计。应采取措施降低部分负荷、部分空间使用下的供暖、空调系统能耗。应根据建筑空间功能设置分区温度,合理降低室内过渡区空间的温度设定标准。

    2 、评分项

    包括:节地与土地利用,节能与能源利用,节水与水资源利用,节材与绿色建材。

    (六)环境宜居

    1、控制项

    建筑规划布局应满足日照标准,且不得降低周边建筑的日照标准。室外热环境应满足 现行有关标准的要求。配建的绿地应符合所在地城乡规划的要求。

    2、评分项

    包括:场地生态与景观,室外物理环境。

    (七)提高与创新

    提高与创新项得分为加分项得分之和,当得分大于100分时,应取为 100分。

    加分项包括:采取措施进一步降低建筑供暖空调系统的能耗;采用适宜地区特色的建筑风貌设计,因地制宜传承地域建筑文化;合理选用废弃场地进行建设,或充分利用尚可使用的旧建筑;场地绿容率不低于3.0;采用符合工业化建造要求的结构体系与建筑构件;应用建筑信息模型(BIM) 技术;进行建筑碳排放计算分析,采取措施降低单位建筑面积碳排放强度;按照绿色施工的要求进行施工和管理;采用建设工程质量潜在缺陷保险产品;采取节约资源、保护生态环境、保障安全健康、智慧友好运行、传承历史文化等其他创新,并有明显效益。

    二、绿色施工要点

    (一)组织与管理

    1、建设单位职责

    在编制工程概算和招标文件时,应明确绿色施工的要求,并提供包括场地、环境、工期、资金等方面的条件保障。应向施工单位提供建设工程绿色施工的设计文件、产品要求等相关资料,保证资料的真实性和完整性。应建立工程项目绿色施工的协调机制。

    2、设计单位职责

    应按 现行有关标准和建设单位的要求进行工程的绿色设计。应协助、支持、配合施工单位做好建筑工程绿色施工的有关设计工作。

    3、监理单位职责

    应对建筑工程绿色施工承担监理责任。应审查绿色施工组织设计、绿色施工方案或绿色施工专项方案,并在实施过程中做好监督检查工作。

    4、施工单位职责

    施工单位是建筑工程绿色施工的实施主体,应组织绿色施工的全面实施。实行总承包管理的建设工程,总承包单位应对绿色施工负总责。总承包单位应对专业承包单位的绿色施工实施管理,专业承包单位应对工程承包范围的绿色施工负责。施工单位应建立以项目经理为 责任人的绿色施工管理体系,制定绿色施工管理制度、负责绿色施工的组织实施’进行绿色施工教育培训,定期开展自检、联检和评价工作。

    绿色施工组织设计、绿色施工方案或绿色施工专项方案编制前,应进行绿色施工影响因素分析,并据此制定实施对策和绿色施工评价方案等。

    (二)环境保护技术要点

    1)施工现场必须建立环境保护、环境卫生管理和检查制度,并应做好检查记录。对施

    工现场作业人员的教育培训、考核应包括环境保护、环境卫生等有关法律、法规的内容。

    2)在城市市区范围内从事建筑工程施工,项目必须在工程开工15d 以前向工程所在

    地县级以上地方人民政府环境保护管理部门申报登记。

    3)施工期间应遵照《建筑施工场界环境噪声排放标准》GB 12523—2011制定降噪措施。确需夜间施工的,应办理夜间施工许可证明,并公告附近社区居民。

    4)尽量避免或减少施工过程中的光污染。夜间室外照明灯应加设灯罩,透光方向集中在施工范围。电焊作业采取遮挡措施,避免电焊弧光外泄。

    5)施工现场污水排放要与所在地县级以上人民政府市政管理部门签署污水排放许可协议,申领《临时排水许可证》。雨水排入市政雨水管网,污水经沉淀处理后二次使用或排入市政污水管网。施工现场泥浆、污水未经处理不得直接排人城市排水设施和河流、湖泊、池塘。

    6)施工现场存放化学品等有毒材料、油料,必须对库房进行防渗漏处理,储存和使用都要采取措施,防止渗漏污染土壤水体。施工现场设置的食堂,用餐人数在100人以上的,应设置简易有效的隔油池,加强管理,专人负责定期掏油。

    7)施工现场产生的固体废弃物应在所在地县级以上地方人民政府环卫部门申报登记,分类存放。建筑垃圾和生活垃圾应与所在地垃圾消纳中心签署环保协议,及时清运处置。有毒有害废弃物应运送到专门的有毒有害废弃物中心消纳。

    8)施工现场的主要道路必须进行硬化处理,土方应集中堆放。裸露的场地和集中堆放的土方应采取覆盖、固化或绿化等措施。施工现场土方作业应采取防止扬尘措施。

    9)拆除建筑物、构筑物时,应采用隔离、洒水等措施,并应在规定期限内将废弃物清理完毕。建筑物内施工垃圾的清运,必须采用相应的容器或管道运输,严禁凌空抛掷。

    10)施工现场使用的水泥和其他易飞扬的细颗粒建筑材料应密闭存放或采取覆盖等措施。混凝土搅拌场所应采取封闭、降尘措施。

    11)除有符合规定的装置外,施工现场内严禁焚烧各类废弃物,禁止将有毒有害废弃物作土方回填。

    12)在居民和单位密集区域进行爆破、打桩等施工作业前,项目经理部除按规定报告申请批准外,还应将作业计划、影响范围、程度及有关措施等情况,向有关的居民和单位通报说明,取得协作和配合;对施工机械的噪声与振动扰民,应有相应的措施予以控制。

    13)经过施工现场的地下管线,应由发包人在施工前通知承包人,标出位置,加以保护。

    14)施工时发现文物、古迹、爆炸物、电缆等,应当停止施工,保护好现场,及时向有关部门报告,按照有关规定处理后方可继续施工。

    15)施工中需要停水、停电、封路而影响环境时,必须经有关部门批准,事先告示,并设有标志。

    (三)节材与材料资源利用技术要点

    节材是四节的重点,是针对我国工程界的现状而必须实施的重点问题。

    1)审核节材与材料资源利用的相关内容,降低材料损耗率;合理安排材料的采购、进场时间和批次,减少库存;应 地取材,装卸方法得当,防止损坏和遗撒;避免和减少二次搬运。

    2)推广使用商品混凝土和预拌砂浆、高强钢筋和高性能混凝土,减少资源消耗。推广钢筋专业化加工和配送,优化钢结构制作和安装方案,装饰贴面类材料在施工前,应进行总体排版策划,减少资源损耗。采用非木质的新材料或人造板材代替木质板材。

    3)门窗、屋面、外墙等围护结构选用耐候性及耐久性良好的材料,施工确保密封性、防水性和保温隔热性,并减少材料浪费。

    4)应选用耐用、维护与拆卸方便的周转材料和机具。模板应以节约自然资源为原则,推广采用外墙保温板替代混凝土施工模板的技术。

    5)现场办公和生活用房采用周转式活动房。现场围挡应 限度地利用已有围墙,或采用装配式可重复使用围挡封闭。力争工地临建房、临时围挡材料的可重复使用率达到70%。

    (四)节水与水资源利用的技术要点

    1)施工中采用 的节水施工工艺。

    2)现场搅拌用水、养护用水应采取有效的节水措施,严禁无措施浇水养护混凝土。现场机具、设备、车辆冲洗用水必须设置循环用水装置。

    3)项目临时用水应使用节水型产品,对生活用水与工程用水确定用水定额指标,并分别计量管理。

    ( 4 ) 现场机具、设备、车辆冲洗、喷洒路面、绿化浇灌等用水,优先采用非传统水源,尽量不使用市政自来水。力争施工中非传统水源和循环水的再利用量大于30%。

    5)保护地下水环境。采用隔水性能好的边坡支护技术。在缺水地区或地下水位持续下降的地区,基坑降水尽可能少地抽取地下水;当基坑开挖抽水量大于5 0万m³时,应进行地下水回灌,并避免地下水被污染。

    (五)节能与能源利用的技术要点

    1)制定合理施工能耗指标,提高施工能源利用率。根据当地气候和自然资源条件,充分利用太阳能、地热等可再生能源。

    2)优先使用 、行业推荐的节能、高效、环保的施工设备和机具。合理安排工序,提高各种机械的使用率和满载率,降低各种设备的单位耗能。优先考虑耗用电能的或

    其他能耗较少的施工工艺。

    3)临时设施宜采用节能材料,墙体、屋面使用隔热性能好的材料,减少夏天空调、冬天取暖设备的使用时间及耗能量。

    4)临时用电优先选用节能电线和节能灯具,照明设计以满足 照度为原则,照度不应超过 照度的20%。合理配置采暖设备、空调、风扇数量,规定使用时间,实行分段分时使用,节约用电。

    5)施工现场分别设定生产、生活、办公和施工设备的用电控制指标,定期进行计量、核算、对比分析,并有预防与纠正措施。

    (六)节地与施工用地保护的技术要点

    1)临时设施的占地面积应按用地指标所需的 面积设计。要求平面布置合理、紧凑,在满足环境、职业健康与安全及文明施工要求的前提下尽可能减少废弃地和死角,临时设施占地面积有效利用率大于90%。

    2)应对深基坑施工方案进行优化,减少土方开挖和回填量, 限度地减少对土地的扰动,保护周边自然生态环境。

    3)红线外临时占地应尽量使用荒地、废地,少占用农田和耕地。利用和保护施工用地范围内原有的绿色植被。

    4)施工总平面布置应做到科学、合理,充分利用原有建筑物、构筑物、道路、管线为施工服务。

    5)施工现场道路按照 道路和临时道路相结合的原则布置。施工现场内形成环形通路,减少道路占用土地。

    (七)发展绿色施工的新技术、新设备、新材料与新工艺

    1)施工方案应建立推广、限制、淘汰公布制度和管理办法。发展适合绿色施工的资源利用与环境保护技术,对落后的施工方案进行限制或淘汰,鼓励绿色施工技术的发展,推动绿色施工技术的创新。

    2)大力发展现场监测技术、低噪声的施工技术、现场环境参数检测技术、自密实混凝土施工技术、清水混凝土施工技术、建筑固体废弃物再生产品在墙体材料中的应用技术 、新型模板及脚手架技术的研究与应用。

    3)加强信息技术应用,如绿色施工的虚拟现实技术、三维建筑模型的工程量自动统计、绿色施工组织设计数据库建立与应用系统、数字化工地、基于电子商务的建筑工程材料、设备与物流管理系统等。通过应用信息技术,进行精密规划、设计、精心建造和优化集成,实现与提高绿色施工的各项指标。
